ผมตัดสินใจซื้อบ้านใหม่เมื่อเดือนมีนาคมปี 2012 โดยที่ยังเป็นที่ดินเปล่าอยู่เลย บ้านใหม่ก็อยู่ในหมู่บ้านเดียวกันกับบ้านปัจจุบันแต่ใหญ่ขึ้นนิดหน่อยเพื่อรองรับลูกๆที่โตขึ้นเรื่อยๆ แต่หลังบ้านเสร็จก็ยังต้องตกแต่งภายในต่อ คงเข้าอยู่ได้ประมาณตุลาคม 2013 นี้แหละ ฉลองวันเกิดภรรยาด้วยบ้านใหม่ไปเลย เรามาดูกันว่าโครงการ Perfect Masterpiece เค้ามีขั้นตอนการก่อสร้างอย่างไร?มาดูกัน
เมษา 2012 เริ่มก่อสร้าง
บ้านผมสร้างเป็นหลังแรกของโครงการถ้าไม่นับบ้านตัวอย่าง เลยติดตามความคืบหน้าตั้งแต่ลงฐานราก

มิถุนายน 2012 เสร็จโครงชั้นหนึ่ง
ขึ้นโครงชั้นหนึ่งเสร็จก็เริ่มเห็นบ้านหลังข้างๆสร้างตามขึ้นมา สอบถามดูเลยรู้ว่าโครงการใช้ผู้รับเหมาหลายเจ้า แต่ละเจ้าก็รับผิดชอบบ้านที่ได้รับมอบหมายต่างกันไป

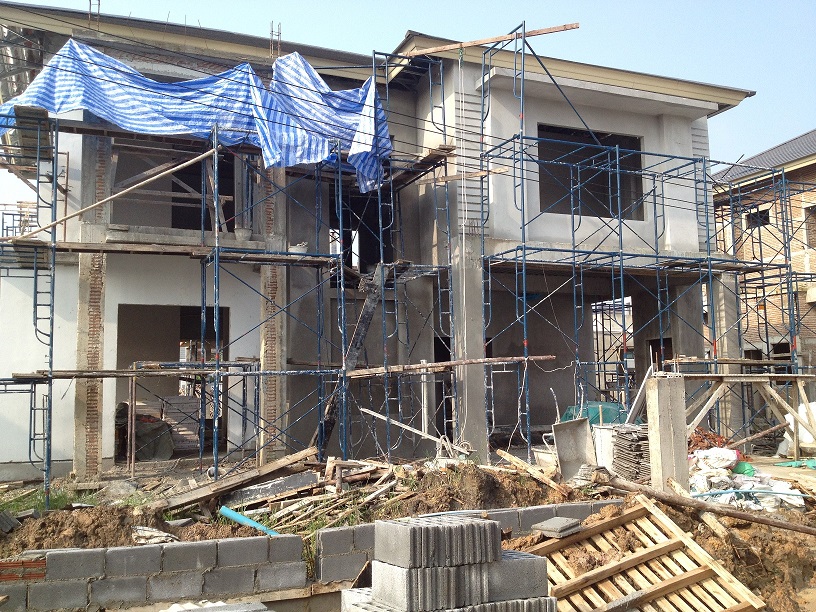

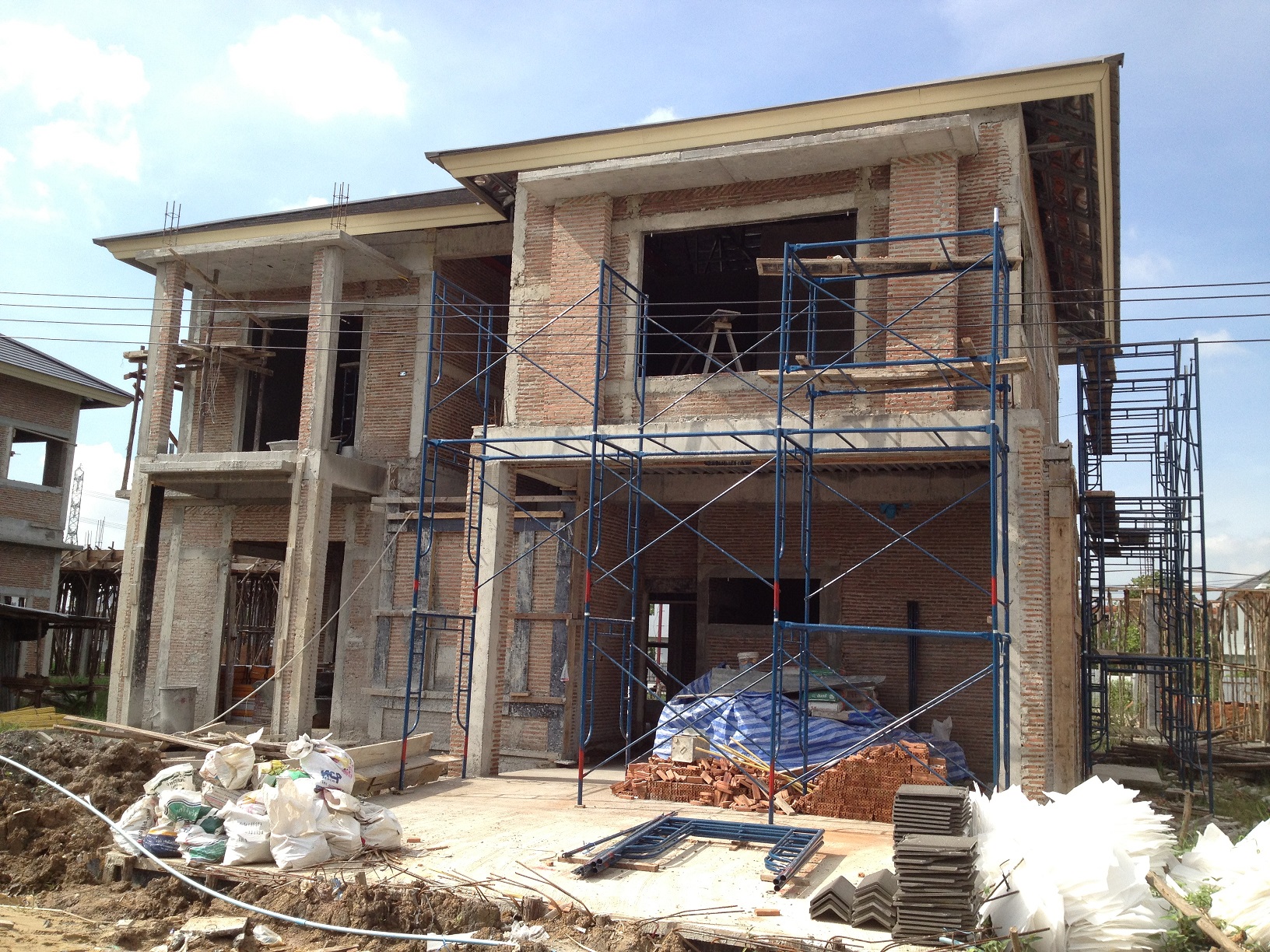

ตุลา 2012 ฉาบเรียบ

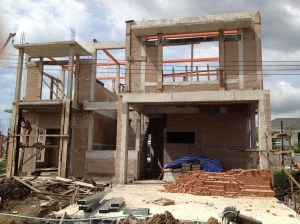

งานฉาบเรียบทำไปพร้อมกับการก่อกำแพง เพราะเป็นงานสุดท้ายที่ต้องใช้ปูน ก่อนเริ่มฉาบเรียบถ้าอยากเปลี่ยนแปลงโครงสร้างต้องคุยตอนนี้แล้วครับ ทำไมไม่คุยก่อนตั้งแต่การก่อผนัง คุยแล้วครับแต่ผู้รับเหมาบอกกว่าต้องส่งมอบตามแบบก่อน ถึงจะเริ่มงานต่อเติมได้ ผมมีการเพิ่มห้องบริเวณหน้าลานจอดรถ ขยายห้องครัวในและนอกเป็นห้องเดียว กั้นผนังแบ่งสัดส่วนห้องชั้นล่างเนื่องจากแบบเก่าเป็นการเปิดโล่งทั้งชั้นให้มีความใหญ่และดูหรูกว้างขวาง แต่ผมอยากแบ่งเป็นห้องเล็กๆเพื่อประหยัดแอร์เวลาเปิดใช้เป็นโซนๆมากกว่า

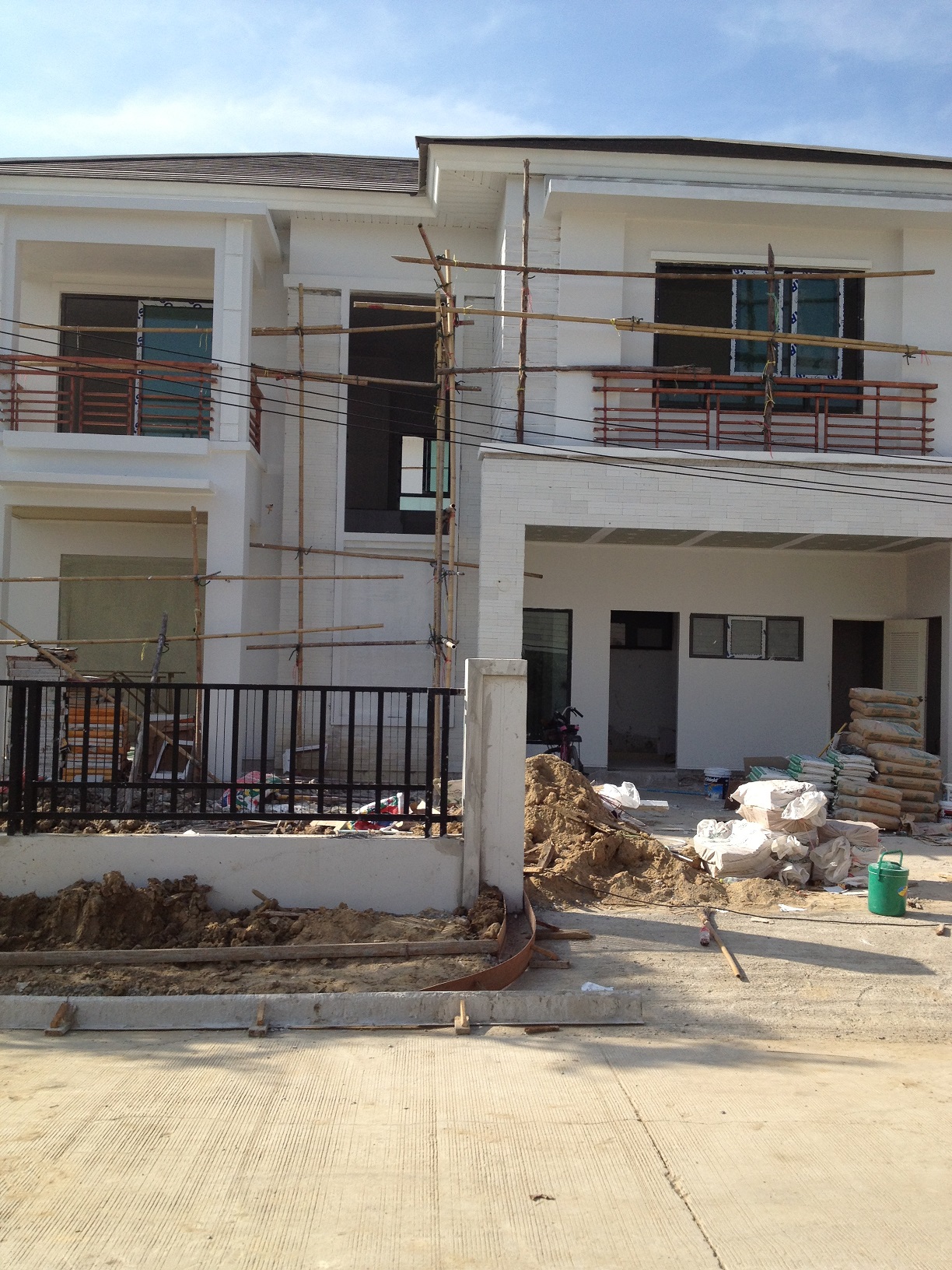

พฤศจิ 2012 งานต่อเติมโครงสร้าง + ธันวา ทาสีและหยุด คริสต์มาส ปีใหม่
งานโครงสร้างเสร็จก็ปีใหม่พอดี ช่วงนี้เข้ามาตรวจบ่อยหน่อยเพราะต้องหาข้อผิดพลาดและแจ้งซ่อมให้หมดก่อนเซ็นต์ส่งมอบงาน แน่นอนมันมีจุดที่ต้องแก้เล็กๆน้อยๆ เต็มไปหมด แก้ไปตรวจไปครับ เป็นเรื่องปรกติ บางครั้งเราก็ใจอ่อนเกินไป

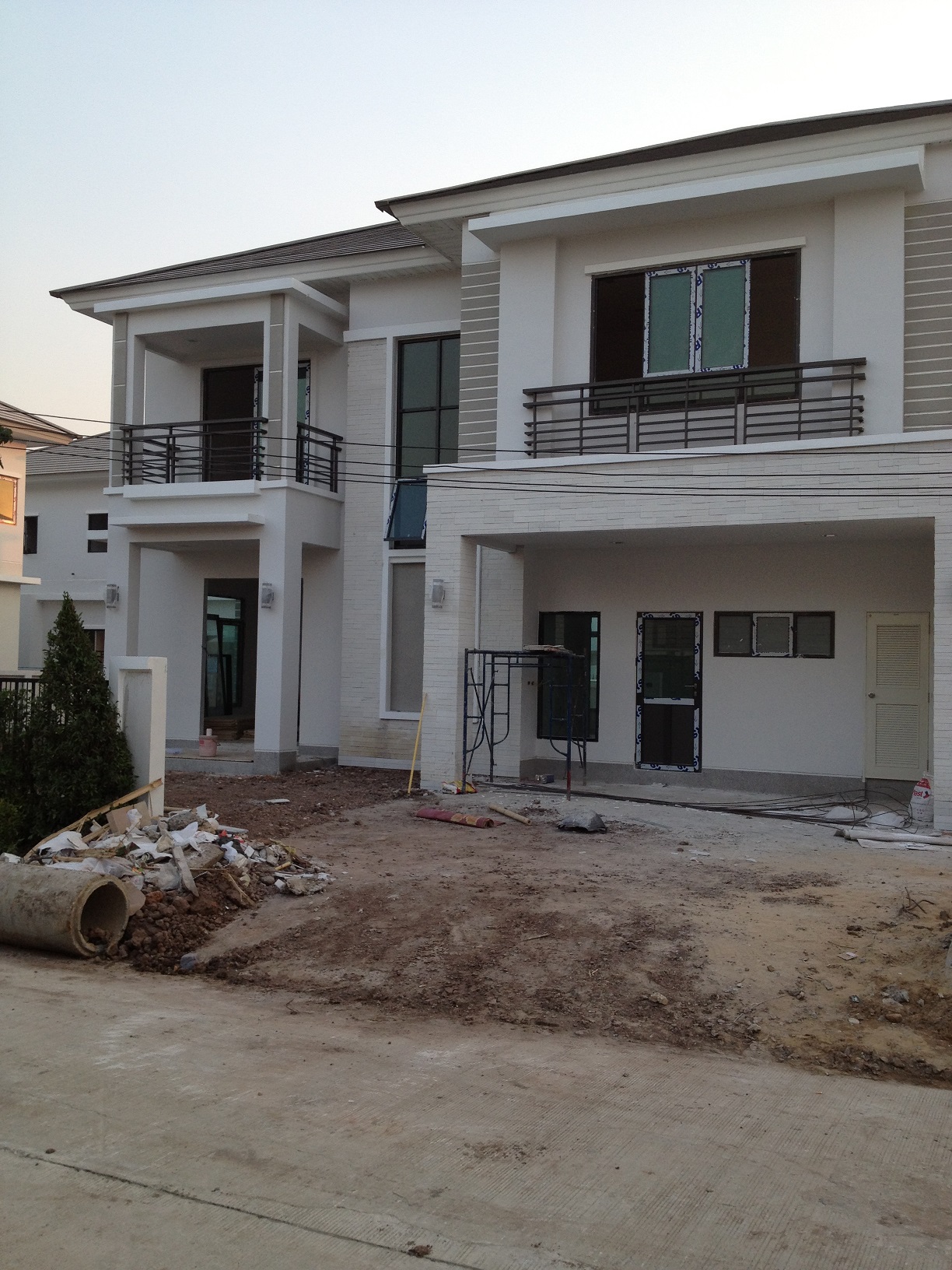

มกรา – กุมภา 2013 เสร็จงานโครงสร้างทั้งหมด
งานต่อเติมโครงสร้างเป็นความรับผิดชอบของผู้รับเหมาไม่เกี่ยวกับโครงการ เราต้องไล่บี้ผู้รับเหมาเอาเอง ซึ่งผู้รับเหมาส่วนใหญ่เขี้ยวลากดินกันทั้งนั้น อะไรนิดๆหน่อยๆที่ไม่ได้แจ้งไว้ล่วงหน้า หรือไม่ค่อยชัดเจน ไม่มีเอกสารยืนยันจะคิดเป็นเงินเพิ่มทั้งหมด พวกนี้ตุกติกหน้าดูเหมือนกัน เช่นจำนวนเสาเข็มที่ต้องตอกบนลานซักล้างที่ขยายเพิ่ม ผมไม่ได้อยู่ดูตลอด พอกลับมาหน้างานอีกทีเทปูนกลบพื้นหมดแล้ว ซึ่งระยะเวลาที่ผมหายไปจากหน้างานไม่มีทางตอกเข็มได้ครบแน่ๆ ก็เถียงกันไปมา ช่างบอกว่าจะทุบปูนขึ้นมาตรวจดูไหม ผมไม่อยากให้เป็นเรื่องใหญ่ เลยบอกว่าเชื่อใจเค้าละกันทำต่อไปได้เลย ผู้รับเหมาเห็นผมหน้าตาไม่สบายใจ หรือรู้สึกสำนึกผิดเลยเสนอเทปูนเป็นแพลตฟอร์มบริเวณหน้าห้องแม่บ้านพร้อมปูกระเบื้องและตัดขอบทรายล้างให้ฟรี ผมเลยไม่ให้งานตกแต่งภายในกับเจ้านี้เพราะน่าจะปวดหัวอีกยาว ตัดจบเลยดีกว่า หาเจ้าใหม่
มีนา 2013 เก็บงานรอบบ้าน รวมสวน
ทางโครงการก็พยายามเจรจาเพื่อให้เซ็นต์รับบ้านตามแผนที่เค้าวางไว้ โดยสัญญาว่าจะตามแก้จุดซ่อมที่เหลือให้จนครบหลังส่งมอบ และเสนอส่วนลดก้อนใหญ่ให้เป็นการตอบแทน ผมเลยตกลงเพราะอยากได้เงินมาตกแต่งภายในต่อ ใจง่ายจัง

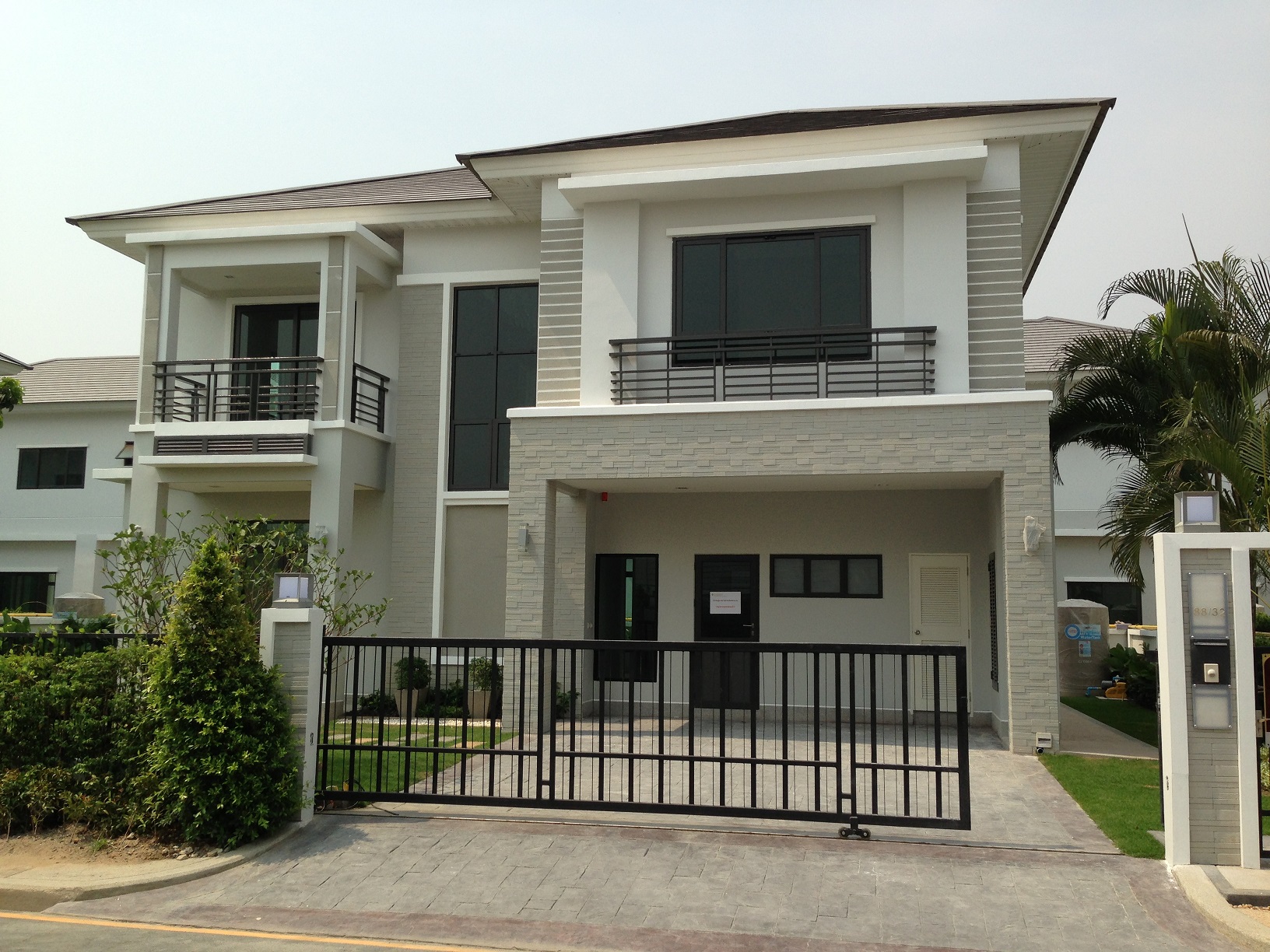

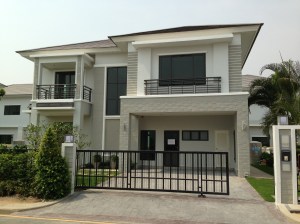

เมษา 2013 ครบปีพอดีได้บ้านมาหลังหนึ่ง
ภูมิใจและดีใจมากที่บ้านเสร็จและสวยงามอย่างที่เห็น แต่ยังไม่ได้เข้าอยู่เพราะงานตกแต่งภายใน และบิ้วอินพึ่งเริ่มหลังจากตอนนี้ น่าจะกินเวลาอีกหลายเดือนกว่าจะเข้าอยู่ได้จริง
